Nombre Parcourir:1 auteur:Rédaction LIONSHEE publier Temps: 2026-09-04 origine:LIONSHEE
PROJET SOLAIRE ÉVÉNEMENTIEL | CORÉE DU SUD
Un fournisseur d'équipements événementiels sud-coréen a commandé 32 modules solaires flexibles de 240 W pour un auvent de concert temporaire, avec une date impérative. La livraison est arrivée un jour avant la date demandée et le client a confirmé une installation réussie deux semaines plus tard.
Points clés du projet : la demande urgente du 31 juillet, le suivi transporteur indiquant la livraison le 11 août et l'auvent terminé sur le site de l'événement.
LIEU | COMMANDE FINALE | ARRIVÉE DEMANDÉE | LIVRÉ |
Un fournisseur indépendant d'équipements événementiels avait besoin d'une surface de production légère pour une structure d'auvent temporaire. Les modules rigides en verre n'étaient pas envisageables ici : l'ossature était une structure aluminium démontable, à transporter, à monter sur gazon puis à démonter après l'événement. Le fournisseur a retenu les modules flexibles LIONSHEE de 240 W, qui pèsent 3,70 kg pièce et se fixent directement sur les tubes de l'ossature.
La première demande date du 17 juin 2026 et portait sur 20 packs de deux modules. La commande a été arrêtée le 4 août 2026 à 16 packs, soit 32 modules au total. À 240 W par module, cela représente 7,68 kWc de puissance nominale sur environ 40 m² de surface de modules. Selon le client, l'auvent terminé a été utilisé lors d'un concert de BIGBANG.
L'acheteur était un fournisseur indépendant d'équipements événementiels. Ce cas ne correspond pas à une commande de BIGBANG, de ses membres ou d'un représentant officiel, et n'implique ni recommandation, ni parrainage, ni partenariat formel. |

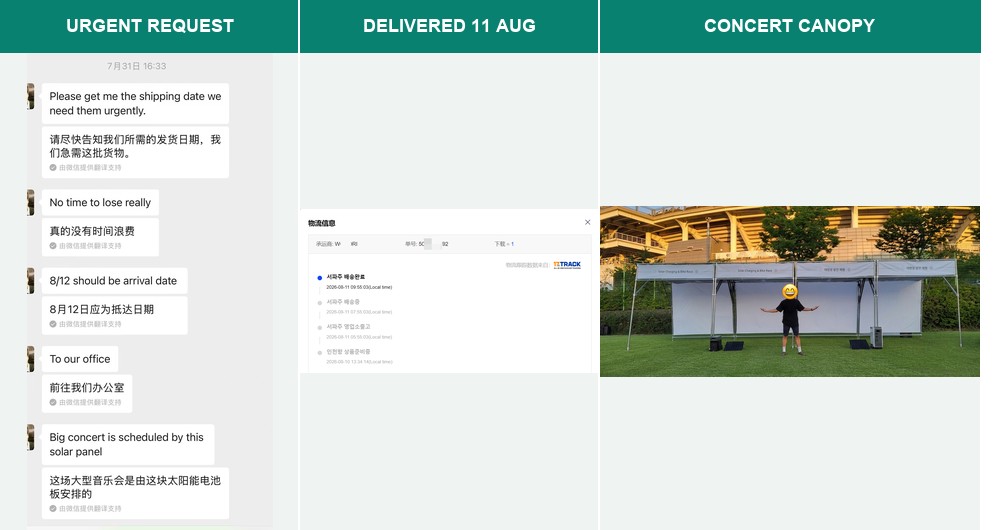

Demande urgente | Commande confirmée | Emballage renforcé | Livré 1 jour avant | Monté sur site |

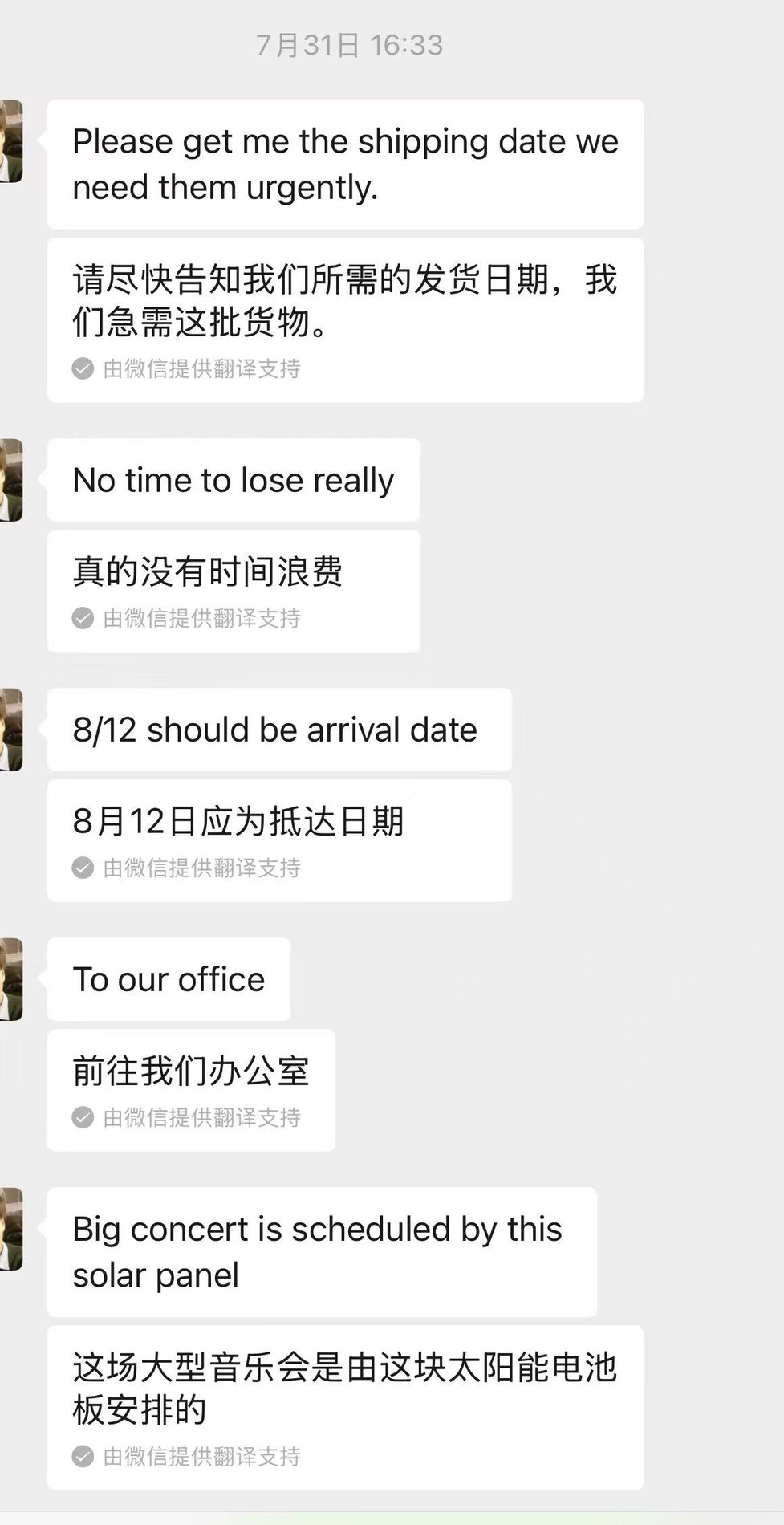

Le 31 juillet, le client a demandé une date d'expédition en posant clairement la contrainte : « No time to lose really », « 8/12 should be arrival date », « To our office » – pas de temps à perdre, arrivée le 12 août, dans ses bureaux. Tout le reste – fabrication de l'ossature, pose des modules, cheminement des câbles et transport jusqu'au site – dépendait du respect de cette date.

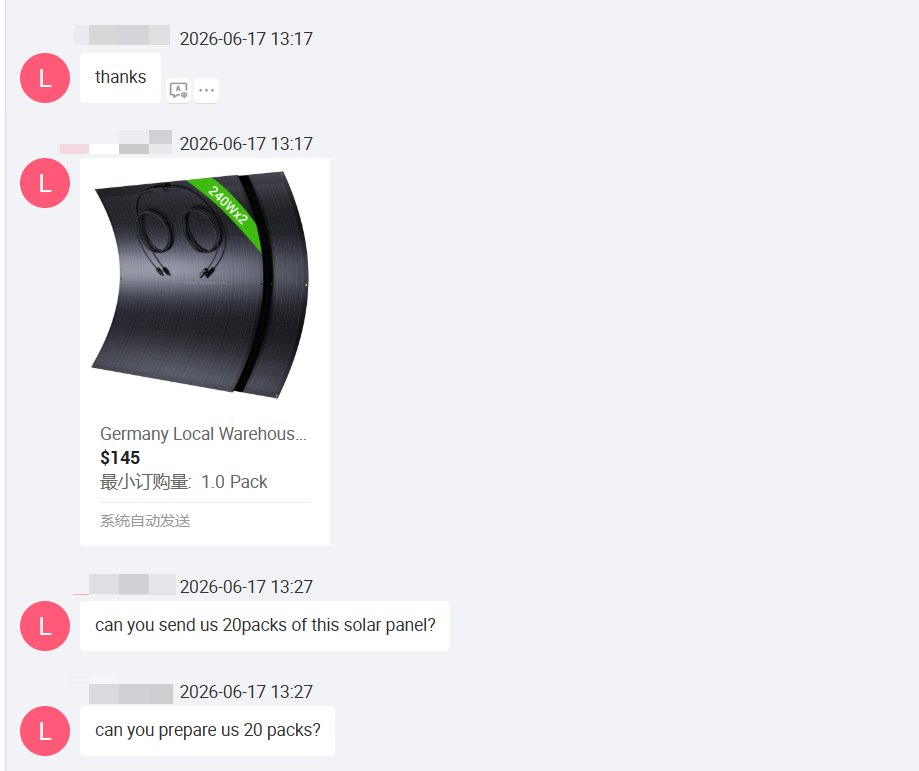

La relation avait commencé six semaines plus tôt par une simple demande produit. La quantité évoquée à ce stade était de 20 packs ; elle a été ramenée à 16 packs avant la commande.
|
|

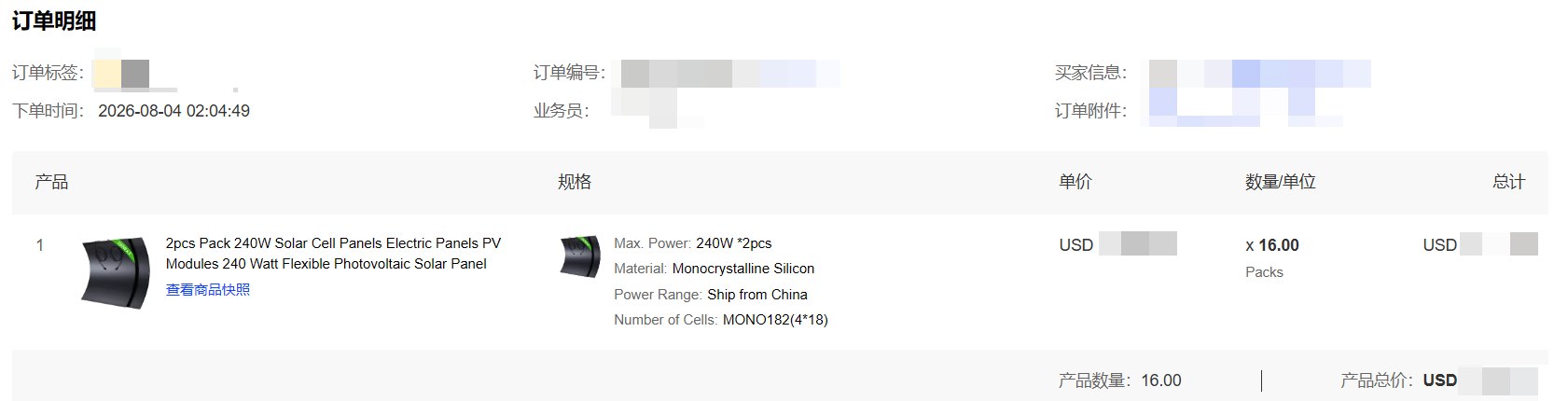

La commande a été passée le 4 août 2026 : 16 packs de deux modules monocristallins de 240 W, expédiés de Chine. Un pack de deux modules mesure 1160 × 1100 × 38 mm pour 10,25 kg brut ; l'envoi a donc voyagé sous forme de 16 cartons plats et minces, et non d'une palette de modules à cadre rigide.

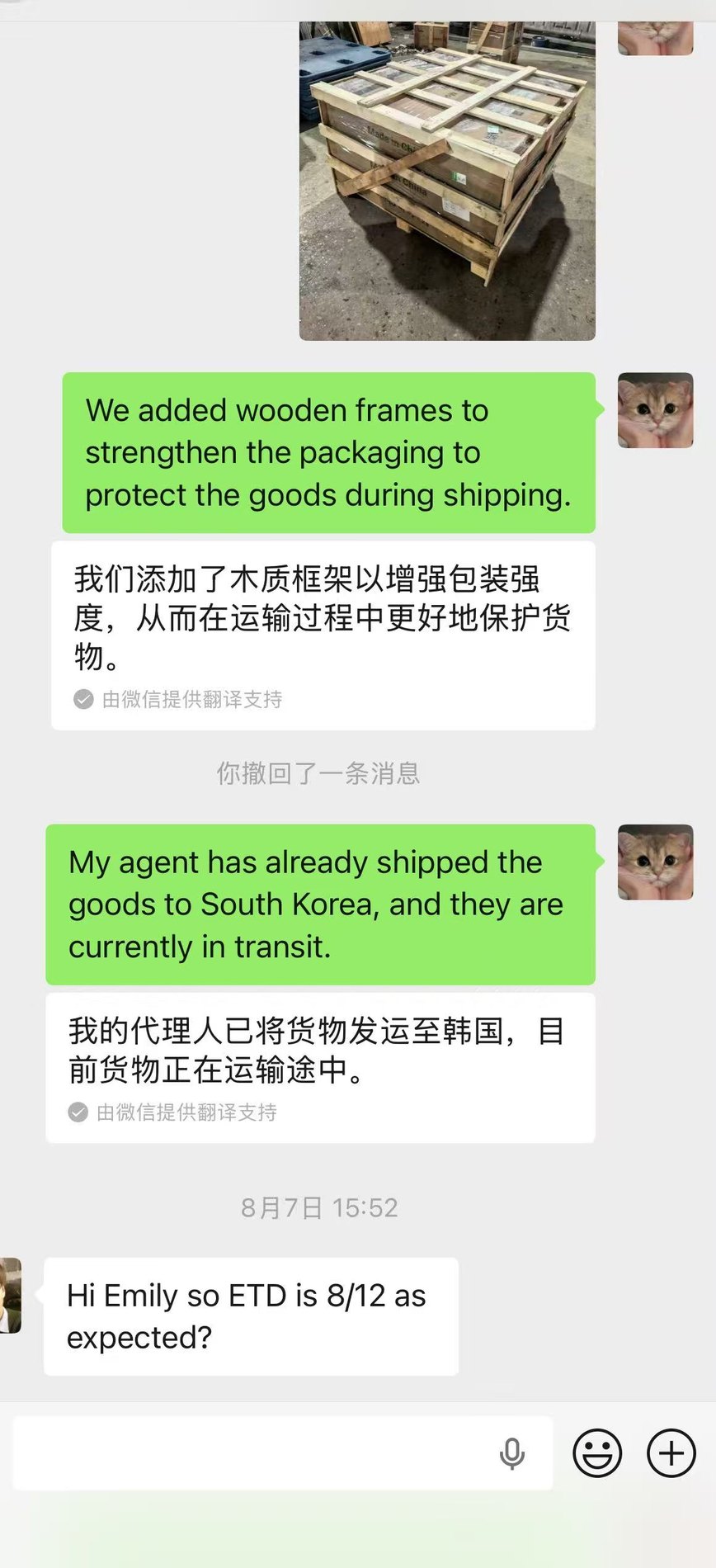

Le trajet étant contraint dans le temps et la marchandise étant un laminé fin, des cadres en bois ont été ajoutés autour des cartons avant remise au transitaire. Sur une commande événementielle à date imposée, le risque n'est pas le coût du fret : c'est un module endommagé découvert le matin du montage.
|
|

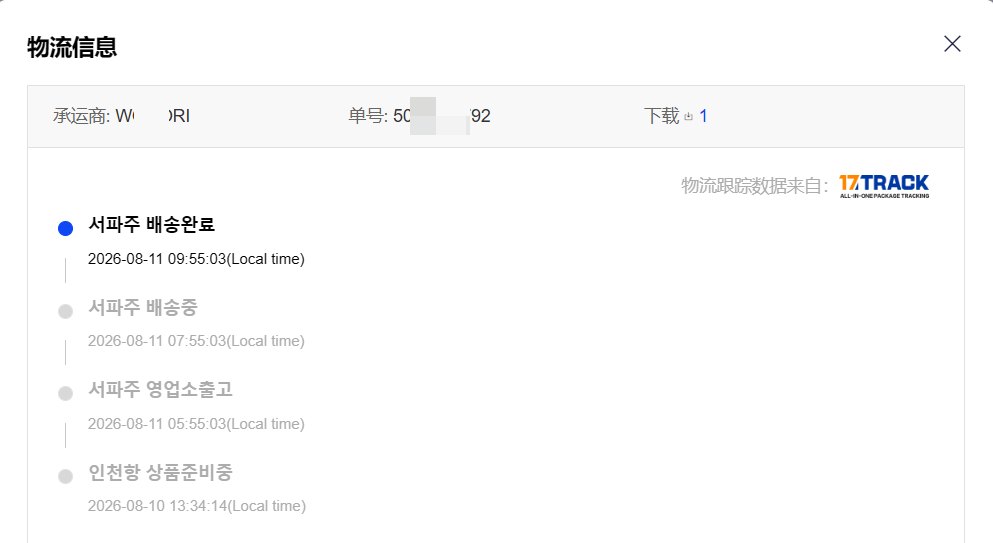

Le client demandait une arrivée le 12 août. Le suivi transporteur montre la marchandise en préparation à Incheon le 10 août, puis la livraison achevée le 11 août à 09:55:03, heure locale : un jour complet avant la date demandée.
OBJECTIF CLIENT | SUIVI TRANSPORTEUR |
|
|
|

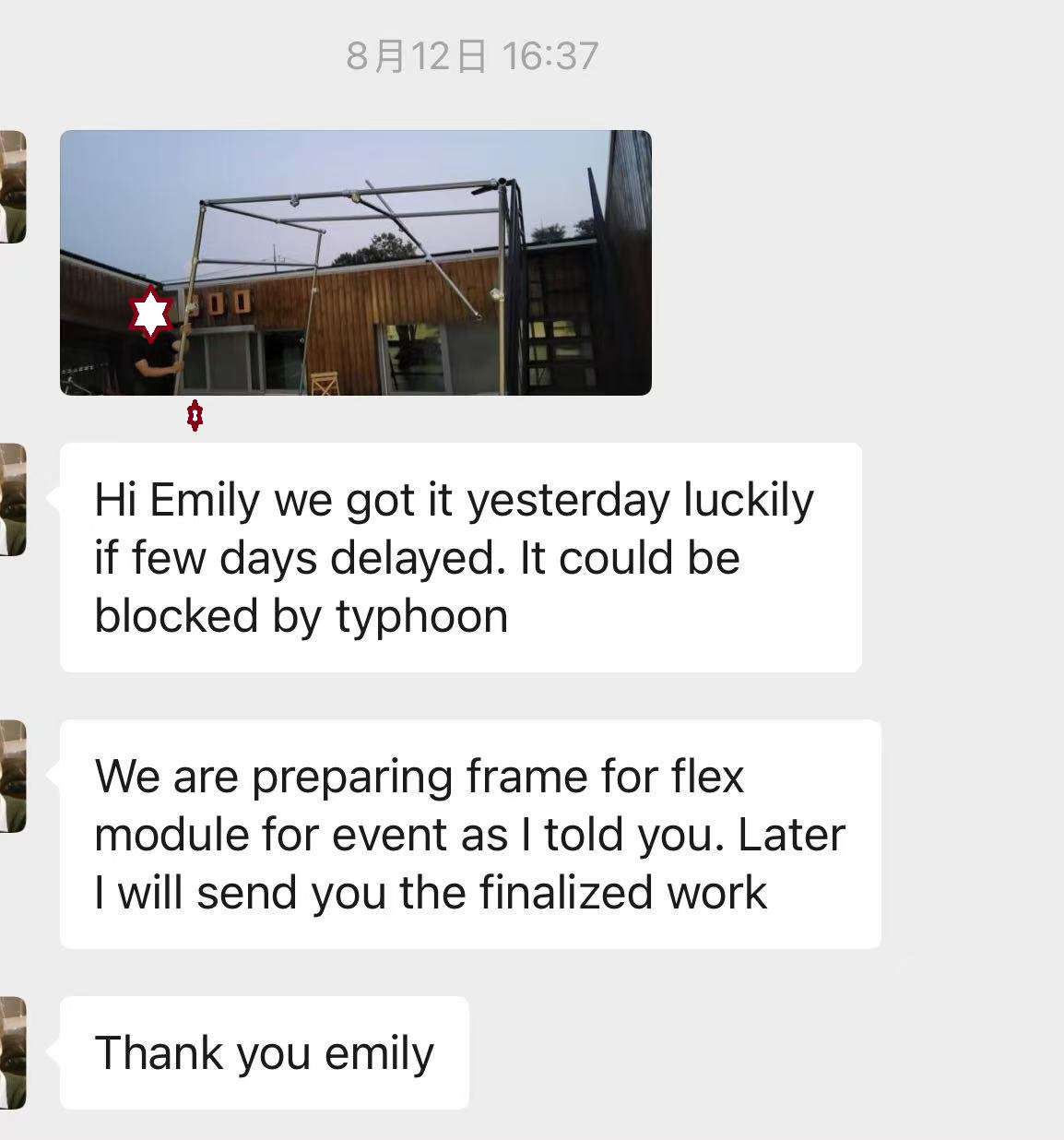

« We got it yesterday luckily. If [it was] a few days delayed, it could be blocked by typhoon. » Message du client le 12 août : la marchandise est heureusement arrivée la veille ; avec quelques jours de retard, un typhon aurait pu bloquer la livraison. Le jour gagné n'était pas du battement dans le planning, c'était exactement la marge qui a maintenu l'envoi devant la dégradation météo sur la côte coréenne. |
Pour une fourniture événementielle, une date de livraison n'est pas un indicateur logistique que l'on échange contre un fret moins cher. Elle fixe le premier jour de travail de l'équipe de montage et, sur ce projet, elle a aussi décidé si la marchandise circulait avant ou après la fermeture d'une fenêtre météo.

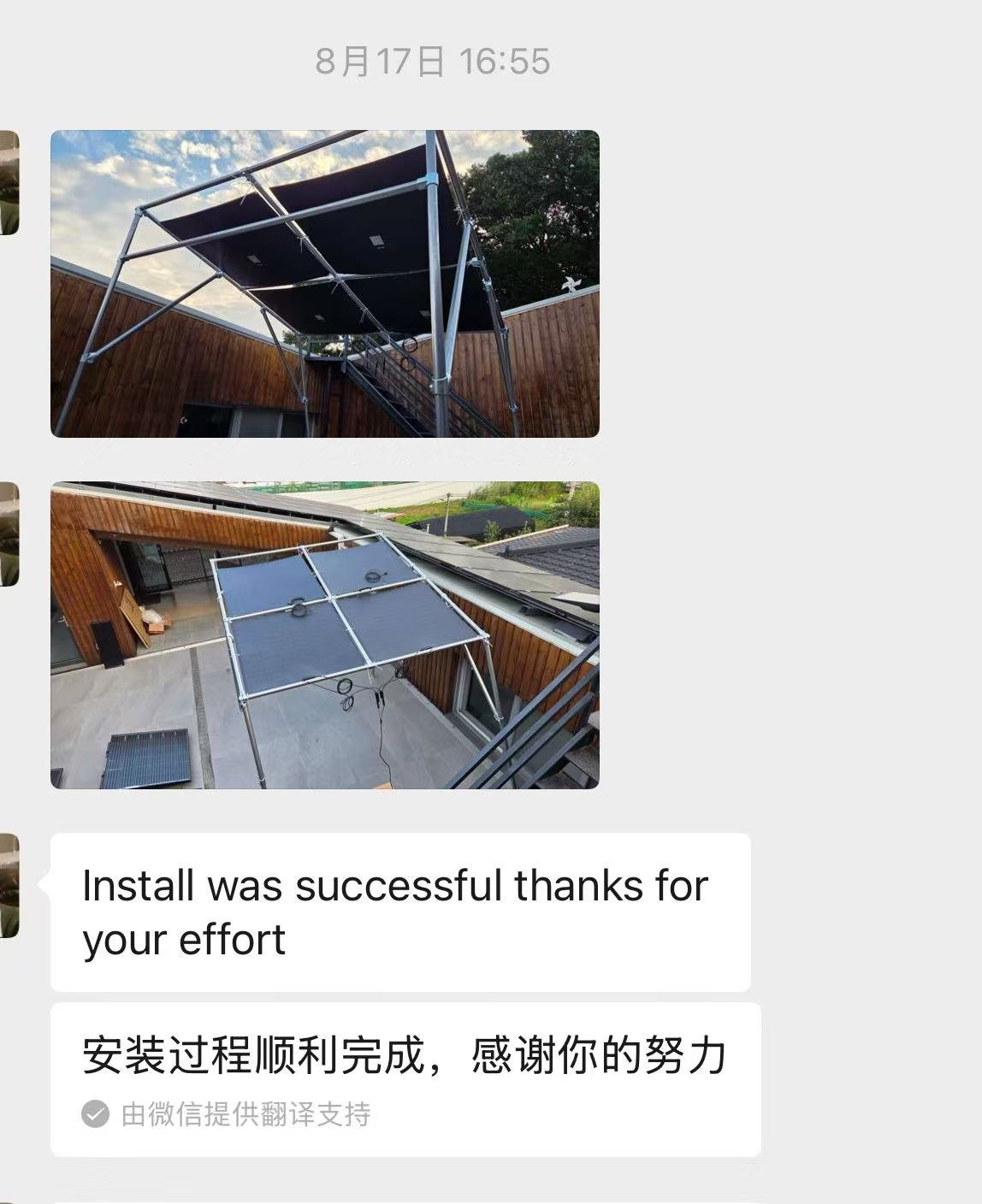

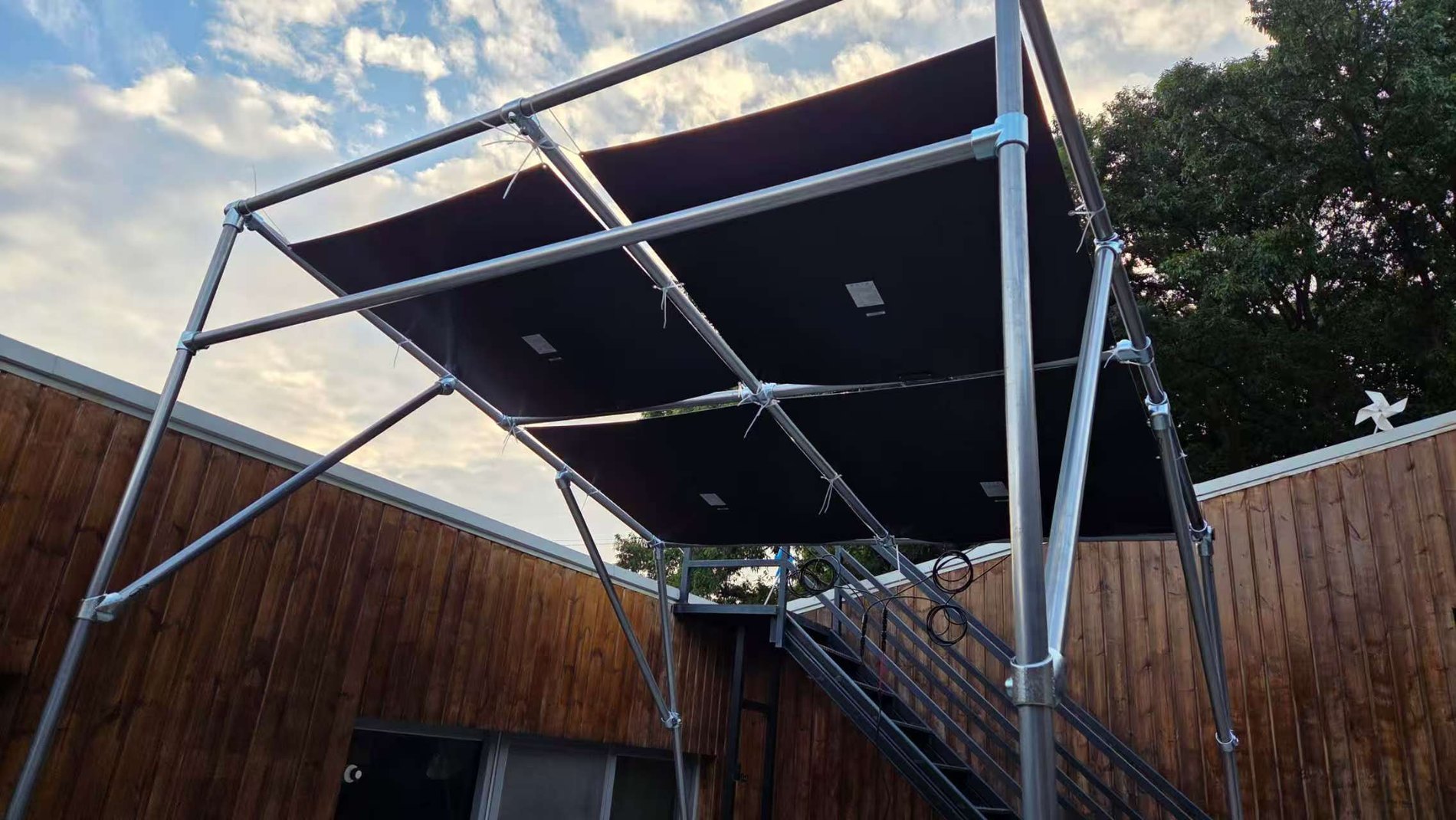

Le fournisseur a d'abord monté l'auvent dans ses propres locaux. Quatre modules ont été fixés sur une ossature aluminium légère, les câbles ont été cheminés le long des tubes et les connexions MC4 réalisées avant le passage à la taille réelle. Le 17 août, le client a confirmé que l'installation était terminée avec succès.
|
|
|
La structure à taille réelle a ensuite été transportée sur le site et montée sur le terrain : une ossature aluminium portant une trame de modules flexibles en toiture, avec des bâches tendues en façade. Le stand terminé a servi à une animation de recharge solaire et de course à vélo, signalée en coréen et en anglais.

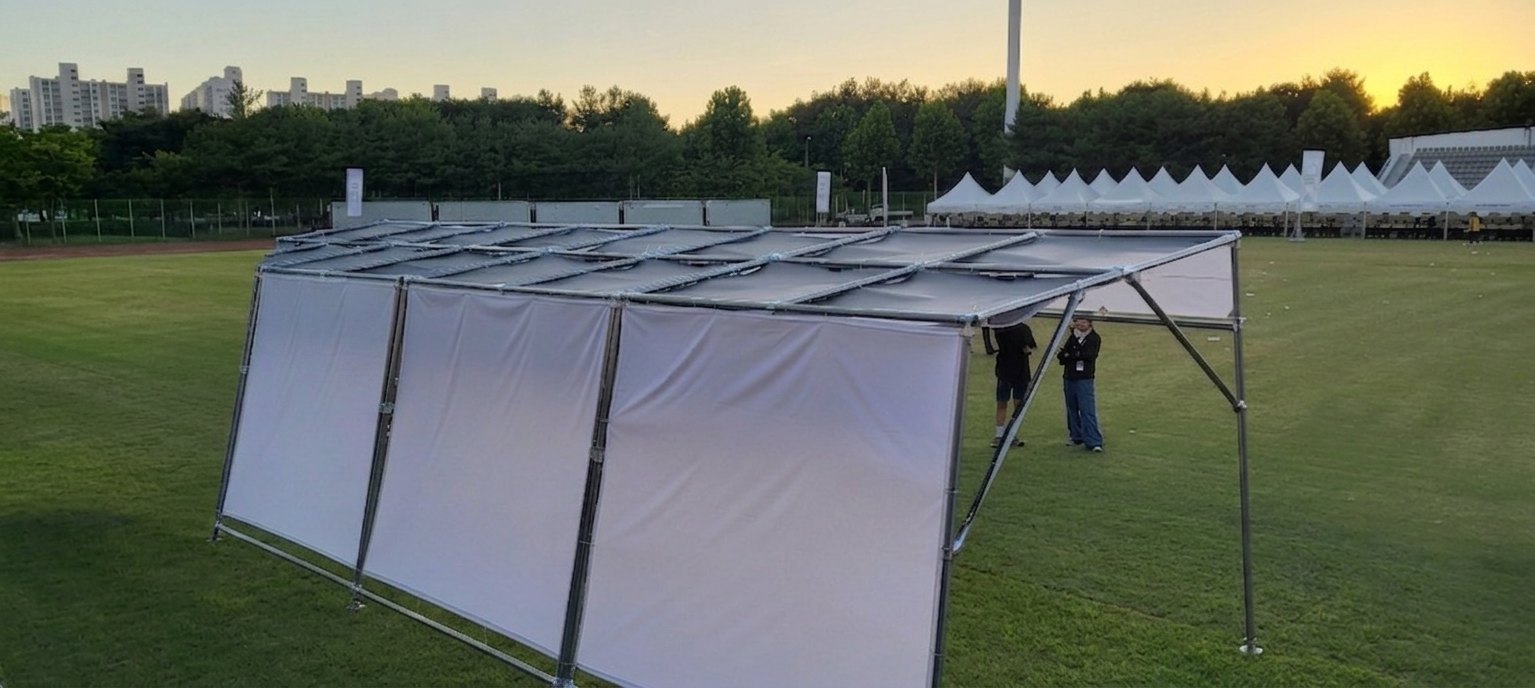

L'auvent terminé sur le site en Corée du Sud, la trame de modules étant portée par la toiture de l'ossature.

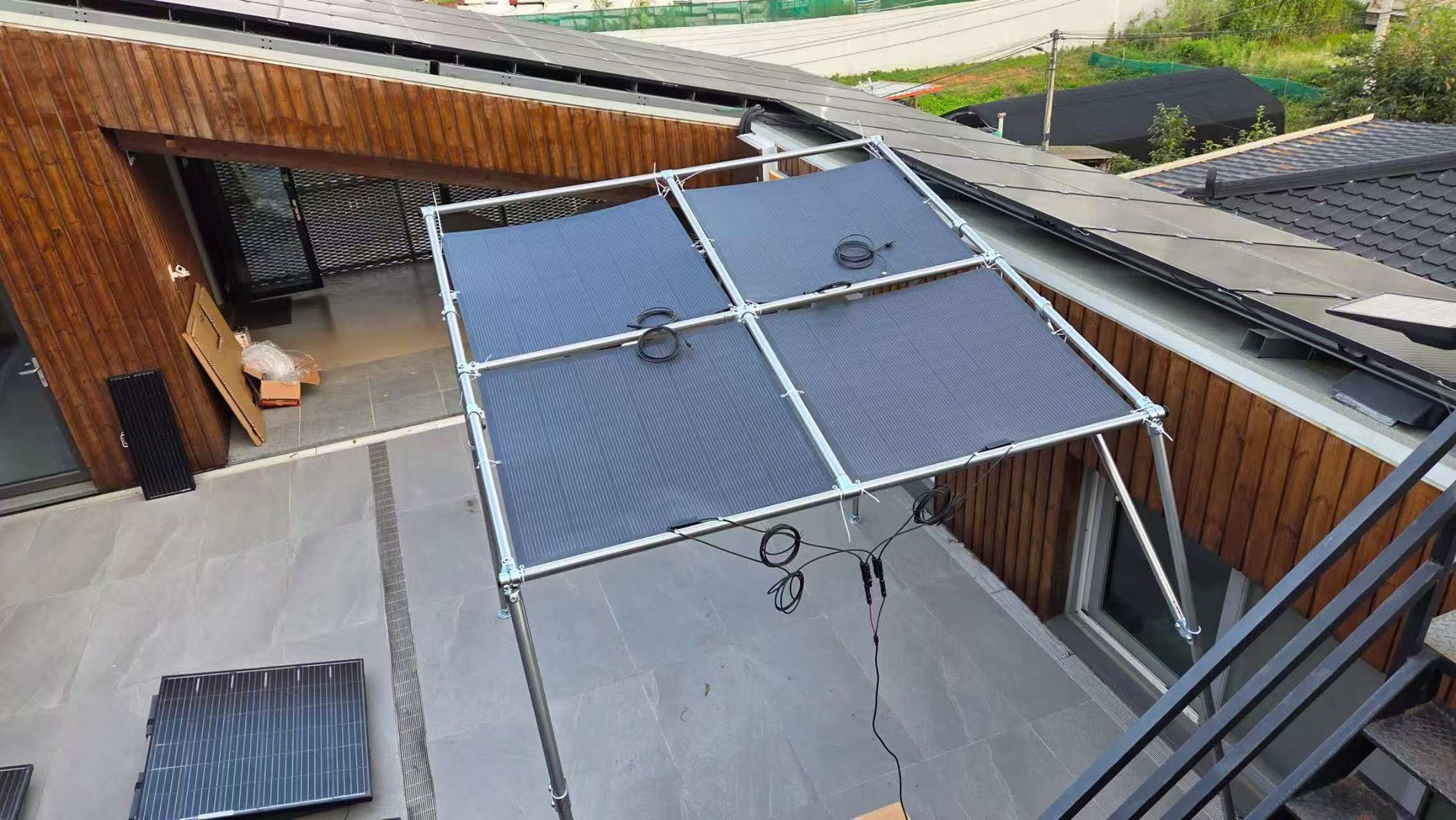

Le stand terminé en service, signalé « Solar Charging and Bike Race ». Les stations d'énergie portables et les panneaux pliables visibles au sol proviennent du client et ne sont pas des équipements LIONSHEE.

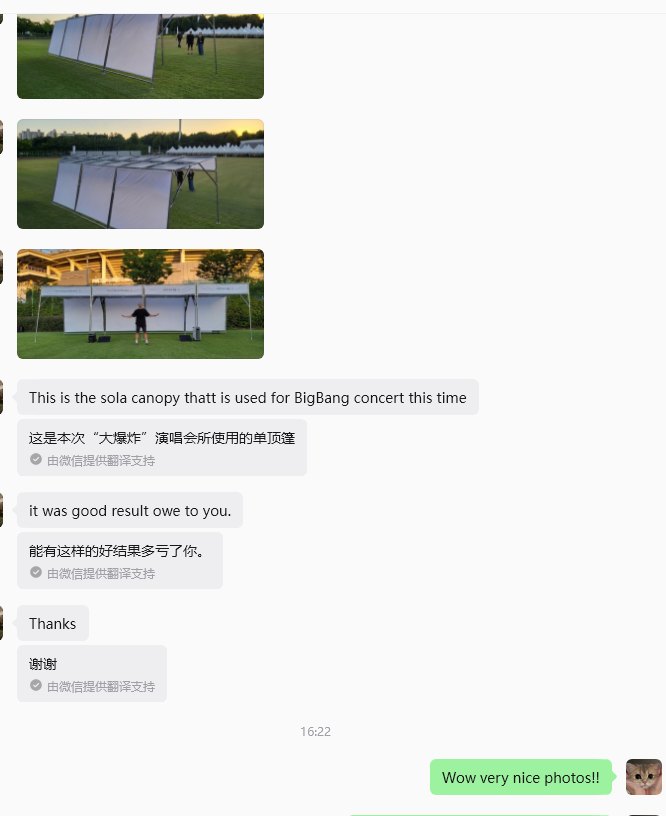

« This is the sola canopy thatt is used for BigBang concert this time. » Message du client cité tel quel, envoyé avec les photos du site : il s'agit de l'auvent solaire utilisé cette fois pour le concert de BigBang. Un message suivant indiquait : « it was good result owe to you. » |
Retour du client envoyé avec les photos du site, décrivant l'utilisation de l'auvent terminé.
Élément | Donnée projet |
|---|---|
Profil client | Fournisseur indépendant d'équipements événementiels |
Destination | Corée du Sud |
Application | Auvent temporaire à modules solaires flexibles pour un site événementiel en extérieur |
Première demande | 17 juin 2026, initialement pour 20 packs |
Date de commande | 4 août 2026 |
Commande finale | 16 packs × 2 modules = 32 modules solaires flexibles |
Module | LS-SP240, 240 W pièce ; 7,68 kWc nominal, environ 40 m² de surface de modules |
Expédition | 16 cartons de deux modules, 1160 × 1100 × 38 mm et 10,25 kg brut chacun ; renfort par cadres en bois |
Arrivée demandée | 12 août 2026 |
Livraison effective | 11 août 2026 à 09:55:03, heure locale – un jour avant l'objectif |
Installation | Confirmée réussie par le client le 17 août 2026 |
BIGBANG n'est mentionné que pour décrire l'utilisation rapportée par le client. L'achat a été réalisé par un fournisseur indépendant et n'implique ni commande officielle, ni parrainage, ni recommandation, ni partenariat. |
Une structure événementielle temporaire n'obéit pas aux mêmes contraintes qu'une toiture permanente. Elle est acheminée sur site, montée à la main, reste quelques jours puis est démontée. Cela change les propriétés de module qui comptent.
À 3,70 kg et 2,5 mm, un module se fixe directement sur l'ossature, sans système de rails pour en reprendre le poids.
Un module de 1150 × 1090 mm pave une large toiture d'auvent en trame régulière, au lieu d'obliger l'ossature à s'aligner sur un format de panneau.
Les laminés fins voyagent en cartons plats : c'est ce qui permet d'acheminer 32 modules par fret aérien en une semaine.
Les câbles de 50 cm préinstallés avec connecteurs MC4 réduisent le câblage sur site à un enchaînement de connexions le long de l'ossature.
Un emballage renforcé et une date de livraison tenue protègent la seule chose qu'un événement ne peut pas rattraper : la fenêtre de montage.
Les 32 modules de ce projet étaient des panneaux flexibles LIONSHEE LS-SP240. Les valeurs ci-dessous proviennent de la fiche technique LS-SP240 en vigueur.
Spécification | LS-SP240 |
|---|---|
Puissance crête (Pmax) | 240 W ; Vmp 23,10 V, Imp 10,39 A, Voc 28,56 V, Isc 10,98 A |
Rendement du module | 19,15 % |
Dimensions et poids | 1150 × 1090 × 2,5 mm, 3,70 kg |
Cellules | 182 × 70 mm monocristallines, 84 cellules (6 × 14) |
Boîte de jonction et câbles | Boîte de jonction IP67 ; câbles de sortie 2,5 mm², 50 cm, connecteurs MC4 |
Environnement | Indice de protection IP65 ; −40 °C à +85 °C ; charge de vent 2400 Pa, charge de neige 5400 Pa |
Garantie et certification | Garantie de puissance 25 ans ; CE (LVD, EMC), RoHS, UKCA |
|
Au-delà des panneaux flexibles, LIONSHEE fournit des kits solaires de balcon, des micro-onduleurs, des Smart Solar Hubs et du stockage LiFePO4 modulaire, afin d'accorder production, gestion de l'énergie et capacité de batterie dans une même spécification.
Un projet solaire avec une date imposée ? Indiquez-nous la quantité de modules, la destination et la date d'arrivée requise. Nous revenons vers vous avec une configuration, un plan de colisage et un calendrier de livraison sur lequel bâtir un planning de chantier. Les articles en stock en entrepôt local partent généralement dans les trois jours ouvrés suivant la confirmation de commande ; si le stock est insuffisant, nous vous le disons avant la confirmation, plutôt que de laisser la date glisser sans le dire. Découvrez l'ensemble complet solaire, les micro-onduleurs, le centre photovoltaïque et les piles de stockage. Les fiches techniques sont disponibles dans l'espace téléchargement. Ou écrivez directement à jack@lionshee.com en précisant quantité, destination et échéance. |
Tous les messages et photos de client publiés dans cet article le sont avec l'accord du client ; l'identité de l'acheteur, les montants et les données de transport ont été masqués. Les citations du client sont reproduites dans leur formulation d'origine en anglais. Les caractéristiques du module proviennent de la fiche technique LS-SP240 en vigueur.
